Aktuálně z výstavby

1. 10. 2026: Klíčové technologie se blíží dokončení

Modernizace výrobního závodu v Mokré úspěšně pokračuje a projekt nadále plní stanovený harmonogram. Na stavbě se nyní denně pohybuje až 300 pracovníků a jednotlivé části nové technologie se postupně přibližují své finální podobě.

Významného pokroku bylo dosaženo v oblasti inženýringu. Dodavatel projektu dokončil již více než 96 % výkresové dokumentace a připravuje se akceptace milníku spojeného s dokončením projekčních prací.

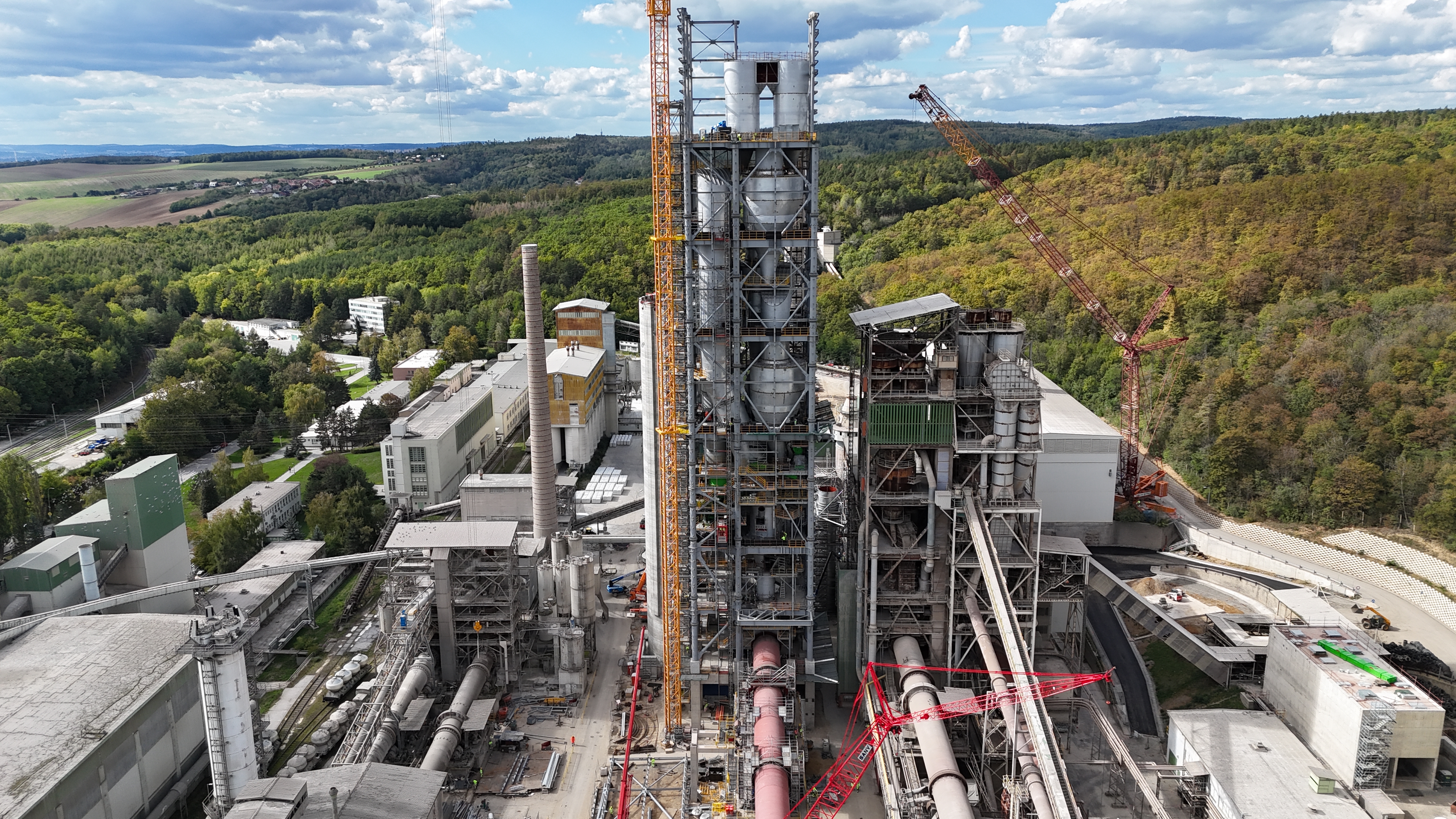

Jedním z nejviditelnějších úspěchů posledních týdnů je dosažení finální výšky výměníku, což představuje klíčový milník celé stavby. Na jeho splnění je navázána také platba dodavatelům. Aktuálně probíhá dokončování nejvyššího podlaží konstrukce, finalizace svarů na cyklonech a ve spodních patrech intenzivní práce na vyzdívkách cyklonů 4 a 5.



Pokračují také práce na vertikálním mlýnu. Všechny klíčové komponenty jsou již na staveništi a pracovníci se soustředí především na montáž souvisejících ocelových konstrukcí. Dokončení mechanické části mlýna je plánováno na čtvrté čtvrtletí roku 2026.

U sila na surovinovou moučku aktuálně vzniká betonové kuželové dno, po jehož dokončení bude následovat instalace technologického vybavení. Významný posun hlásí také oblast chlazení slínku. Stavební práce na chladiči jsou dokončeny a za účasti odborníků společnosti IKN nyní probíhá montáž mechanických částí zařízení.

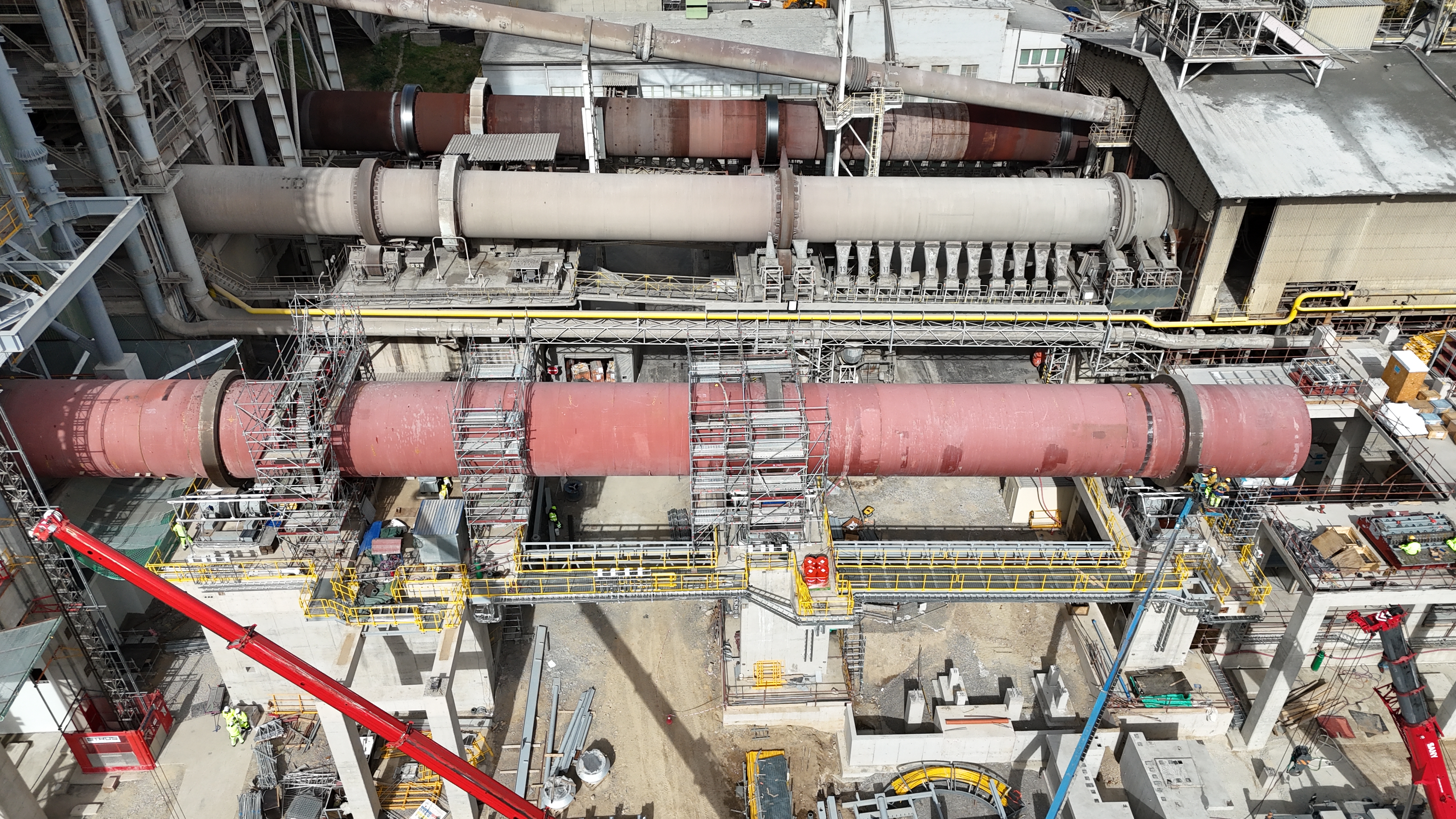

V prostoru nové rotační pece pokračují práce na přípravě svařování osmi jednotlivých sekcí, ze kterých bude pec následně sestavena do finální podoby. Další důležitá část technologie, systém dopravy a zpracování paliv, již dorazila do Mokré a postupně se připravuje na montáž.

Dobře postupuje také elektroinstalace. Kabely i rozvaděče jsou již dodány na stavbu a byla zahájena jejich instalace. Současně probíhají intenzivní práce na takzvaných „tie-ins“, tedy propojení nové technologie se stávající výrobní linkou. Pracovníci zde zesilují stávající ocelové konstrukce a vytvářejí podmínky pro budoucí napojení obou systémů.

Přestože nová technologie rychle roste, současná pec nadále zajišťuje výrobu a pracuje na plný výkon. Ukončení jejího provozu je plánováno na leden 2027, kdy nová pec začne postupně přebírat její roli. První slínek z nové pece vypadne v dubnu 2027.

Projekt modernizace tak i nadále pokračuje podle časového plánu a v souladu se schváleným rozpočtem. Každý dokončený milník přibližuje závod v Mokré k zahájení provozu jedné z nejmodernějších cementářských linek ve střední Evropě.


1. 7. 2026: Projekt nové pece pokračuje podle plánu, hotovo je už více než 70 %

Výstavba nové výrobní linky v cementárně Mokrá pokračuje podle harmonogramu a práce běží na všech hlavních částech projektu. Celková míra dokončení, která zahrnuje inženýring, dodávky, výrobu, montáže i další navazující činnosti, dosáhla k začátku července 70,8 %. Nejvíce pokročila stavební část, která je dokončena z 90,4 %.

Aktuálně probíhá dokončování stavebních činností, zahajují se vyzdívky a pokračují montáže hlavních technologických celků. Na první pohled je viditelný především růst ocelové konstrukce výměníku. Práce zároveň pokračují na rotační peci, vertikálním mlýnu, chladiči slínku i palivovém hospodářství.

Heidelberg Materials

Betonáž taženého sila.mp4

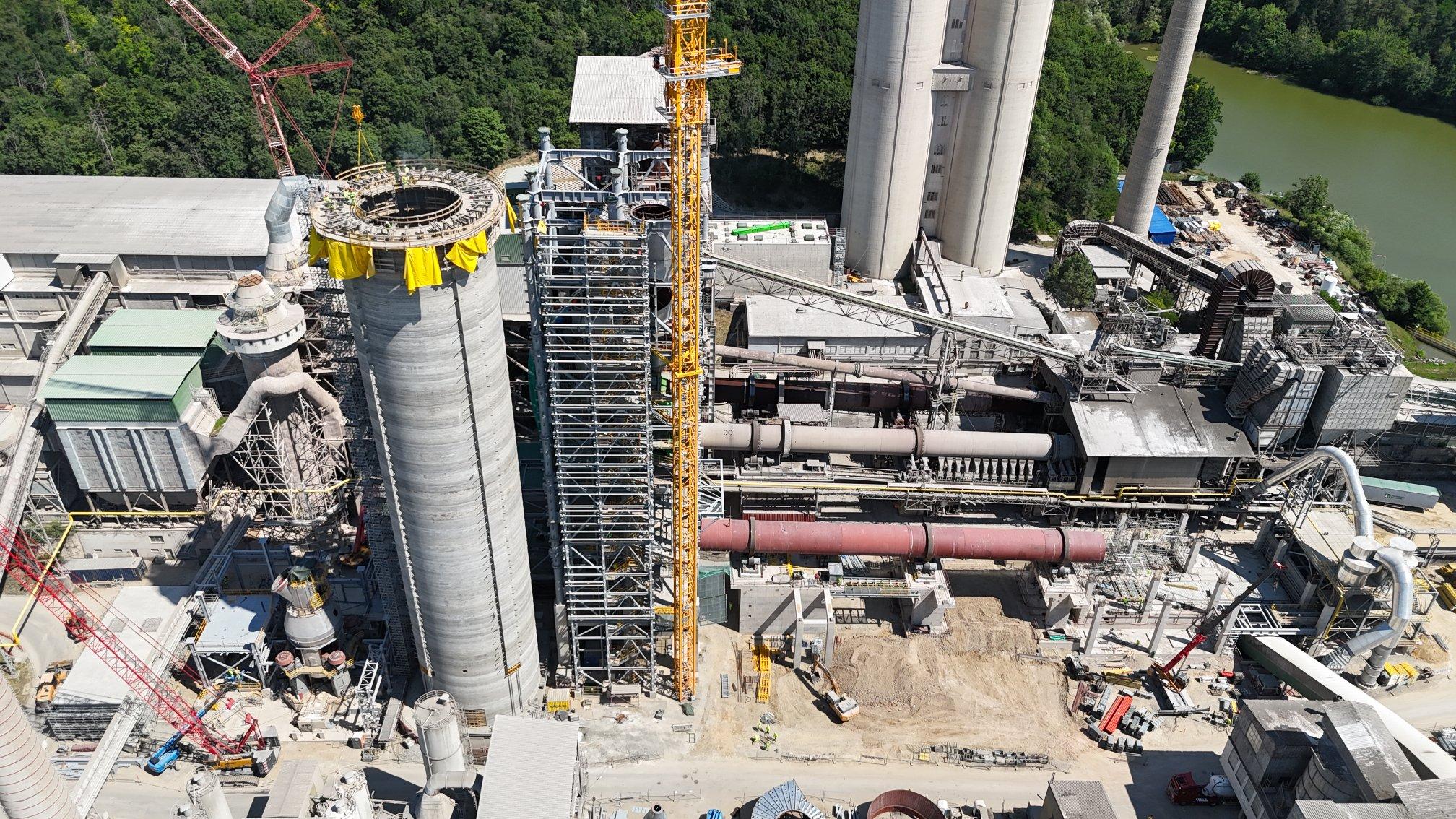

Významným milníkem posledních týdnů byla kontinuální betonáž taženého sila na surovinovou moučku, která probíhala od 20. května do 21. června. Šlo o nepřerušovaný proces, který byl úspěšně dokončen. V další fázi bude betonové silo předepnuto pomocí předpínací výztuže a následně vystrojeno mechanickými prvky.

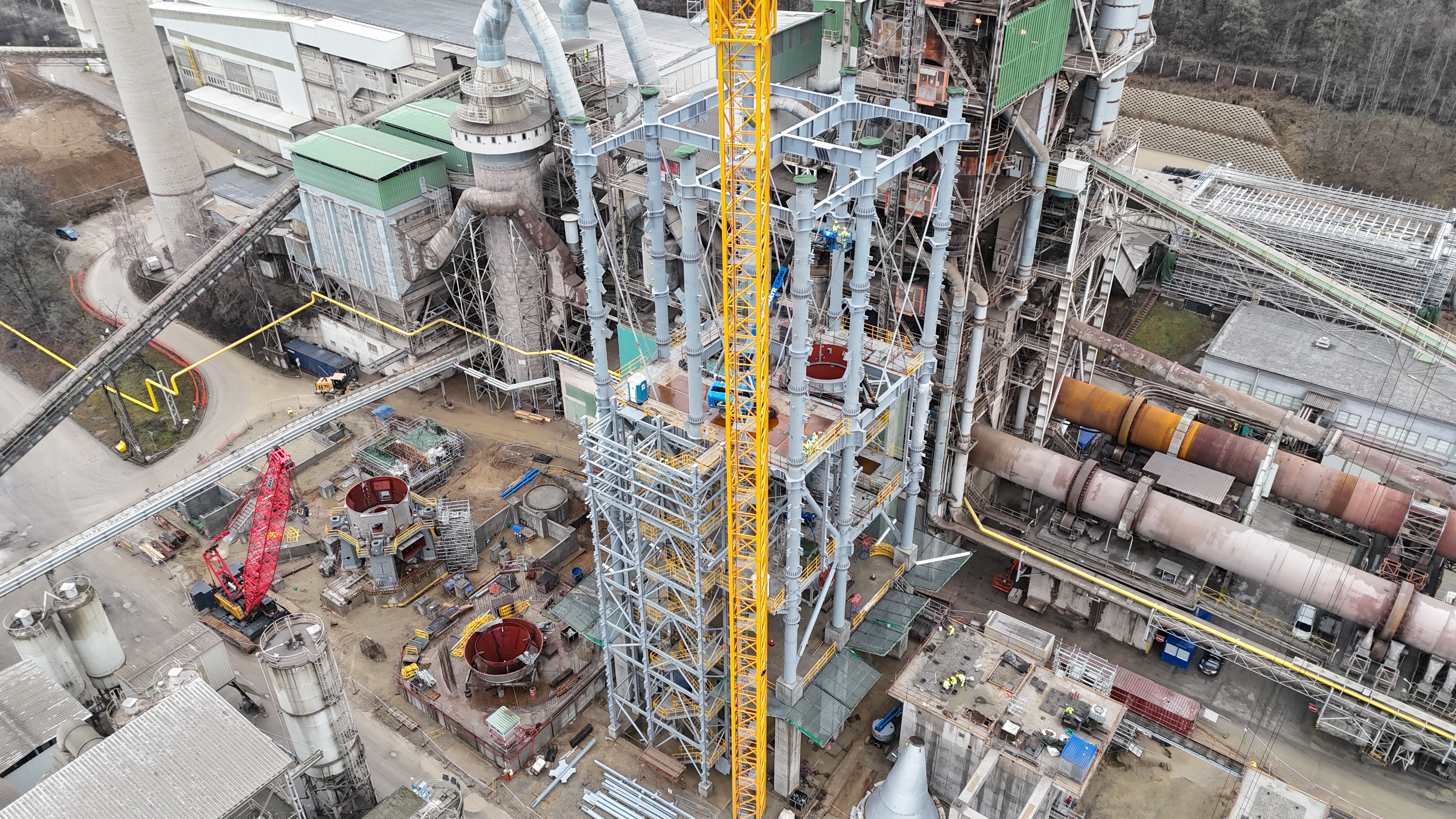

Viditelně postupuje také výstavba ocelové konstrukce výměníku. Ta aktuálně dosahuje výšky +69 metrů nad terénem, což znamená, že je již za polovinou své plánované celkové výšky +118 metrů. Všechny ocelové konstrukce pro projekt už byly vyrobeny a nacházejí se buď přímo v Mokré, nebo jsou na cestě.

Důležitý posun nastal i u rotační pece. Ta byla rozdělena na osm dílů a nyní je již úspěšně uložena na své pozici. Práce současně pokročily na vertikálním mlýnu, chladiči slínku a palivovém hospodářství. Na vertikální mlýn byl nainstalován nejtěžší prvek celé sestavy – převodovka Flender.

Vedle stavebních a montážních prací pokračuje také projekční a dodavatelská část projektu. Tým aktuálně dolaďuje poslední detaily projektové dokumentace a intenzivně řeší dodávky pro elektro část.

S rostoucím počtem rozpracovaných objektů se zvyšuje i počet lidí přímo na stavbě. Aktuálně zde pracuje přibližně 150 dělníků a v následujících měsících by se jejich počet měl zvýšit až na 270.

Modernizace cementárny Mokrá tak vstupuje do další intenzivní fáze. Stavební část se blíží dokončení, hlavní technologické celky postupně získávají svou finální podobu a projekt se posouvá směrem k montáži dalších mechanických a elektro částí.

16. 2. 2026: Výstavba nové výrobní linky probíhá podle plánu a pracuje se na všech objektech

  • Základové konstrukce pro většinu objektů nové linky byly úspěšně dokončeny.
  • Ocelová konstrukce výměníku je smontovaná již do úrovně třetího podlaží a dosahuje výšky přibližně +45 m nad terénem.

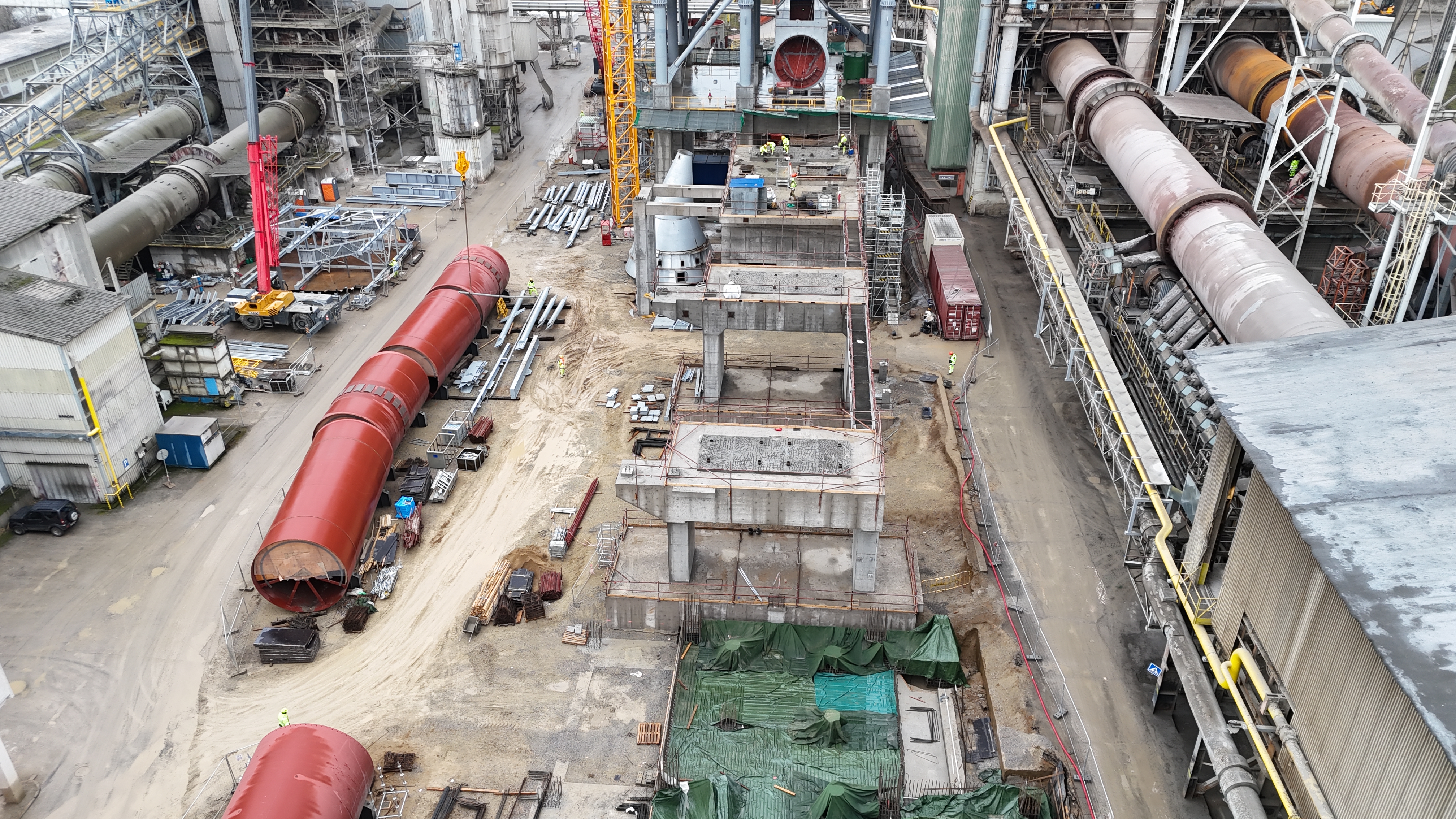

  • Všechny tři základy pod novou pec jsou vybetonovány. Samotná pec, rozdělená na osm dílů, již dorazila do Mokré a je připravena k montáži, která proběhne během jara.
  • Většina ocelových konstrukcí již dorazila na místo, případně je aktuálně na cestě do Mokré.
  • Nový vertikální mlýn rychle roste a stavební postup zde pokračuje velmi dynamicky.
  • Od dubna nás čeká kontinuální betonáž taženého sila na surovinovou moučku – nepřerušovaný proces, který bude probíhat 24/7.

Intenzivně pokračují i projekční práce zaměřené na propojení stávající a nové technologie, které probíhají paralelně se stavební částí.

20. 10. 2025: První železný sloup nové pece je na svém místě

Po dokončení stavební části základů výměníku nové pece byl 20. října v 9:09 hod. symbolicky vztyčen první železný sloup – čas nebyl náhodný, protože 9 je šťastné číslo.

U této významné chvíle byli přítomni zaměstnanci cementárny Mokrá, projektový tým a zástupci CBMI. Tento krok je součástí projektu modernizace cementárny, jehož cílem je zvýšit energetickou účinnost, snížit emise CO₂ a připravit cementárnu na budoucnost výroby cementu v souladu s principy udržitelnosti.

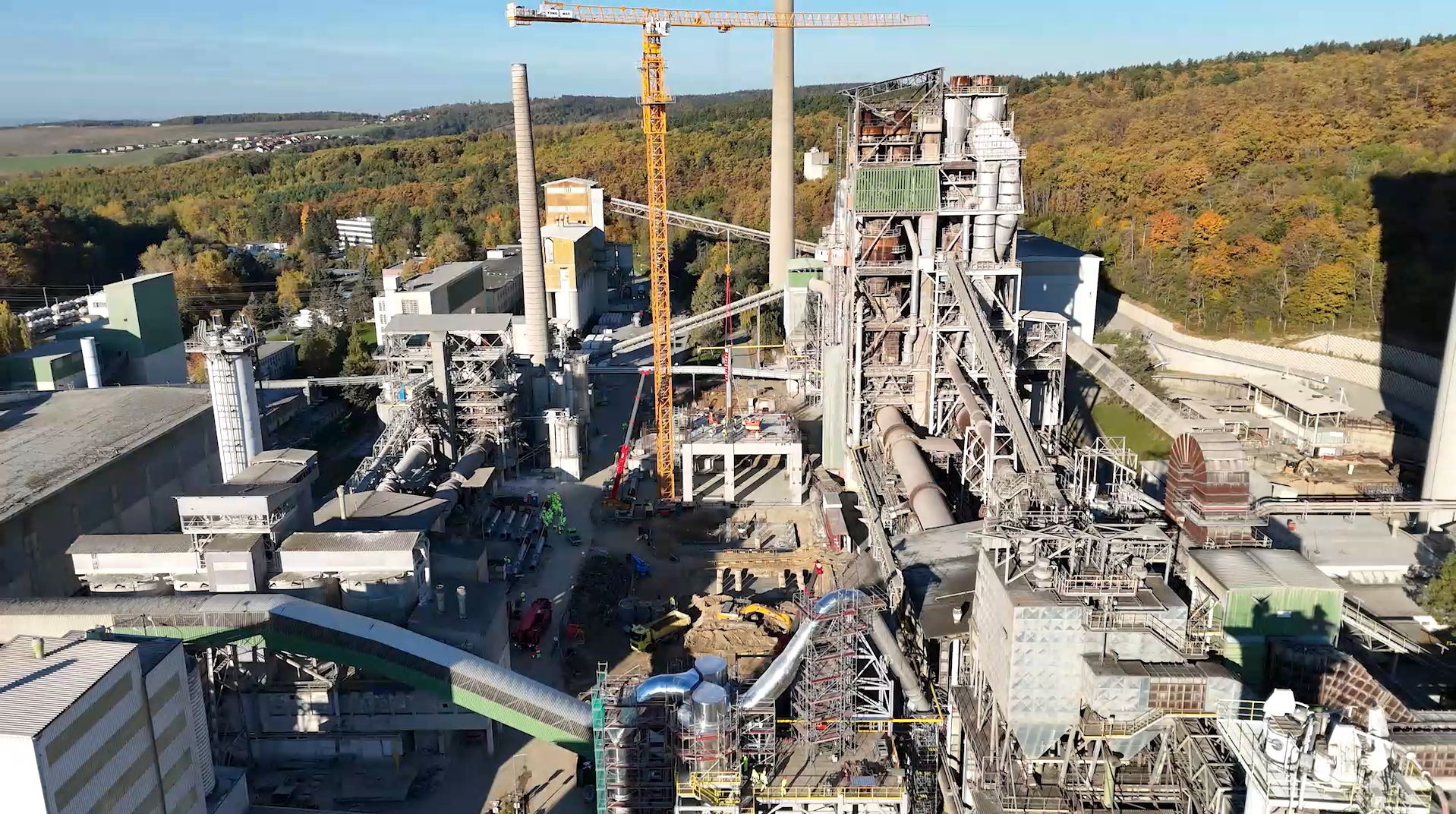

První sloup výměníku Mokrá

První sloup výměníku
